कोभिड-१९ले प्रभावित माथिल्लो त्रिशूली ३ बी जलविद्युत आयोजनाको निर्माण पुनः शुरु

काठमाडौं । कोभिड–१९को महामारीको चपेटामा परेको ३७ मेगावाटकोे माथिल्लो त्रिशूली ३ बी जलविद्युत आयोजनाको काम पुनः शुरु भएको छ ।

नयाँ वर्ष मनाउन २०७६ माघको दोस्रो साता आफ्नो घर गएका चिनियाँ कामदारहरु कोभिड–१९का कारण फर्कन नसक्दा र चीनबाट उपकरण तथा सामाग्री ल्याउन नसक्दा पूर्ण रुपमा काम भइरहेको आयोजनाको निर्माण करिब १४ महिना ठप्पप्रायः थियो ।

ठेकेदार चिनियाँ कम्पनी सिचुआन एएनएचई हाइड्रोइलेक्ट्रिक इक्जिनियरिङले अहिले मुख्य सुरुङ, विद्युतगृहलगायतका संरचना निर्माणको कार्य गरिरहेको आयोजनाको प्रवद्र्धक त्रिशूली जलविद्युत कम्पनी लिमिटेडका प्रबन्ध–संचालक मोहनप्रसाद गौतमले बताए । अहिले निर्माणमा ६४ जना चिनियाँ र ८१ जना नेपाली श्रमिकहरु खटिएका छन् ।

‘नयाँ वर्ष मनाउन २०७६को माघमा आफ्नो देश गएका ठेकेदार कम्पनीका कर्मचारीहरु कोभिड–१९का कारण फर्कन नसक्दा करिब १४ महिना निर्माण ठप्प भएको आयोजनाको निर्माण निरन्तरको प्रयासपछि सुरु भएको छ’, उनले भने । ‘चीनसँगका भन्सार नाकाहरु अझै पूर्ण रुपमा नखुल्दा ठेकेदार कम्पनीले चीनमा खरिद गरिसकेका तथा खरिद आदेश दिइ उत्पादन र प्याकेजिङको चरणमा रहेका निर्माण उपकरण तथा सामाग्रीहरु ढुवानी गरी निर्माणस्थलसम्म ल्याउन सकिरहेको छैन, यसबाट धेरै प्रयास गरी पुनः निर्माण सुरु गरिएको आयोजनाको काम प्रभावित हुने देखिएको छ ।’ चीनबाट उपकरण आयातका विषयमा ऊर्जा, जलस्रोत तथा सिंचाइ, अर्थ मन्त्रालयलगायतका निकायसँग आवश्यक समन्वय भइरहेको गौतमले उल्लेख गरे ।

जनताको जलविद्युत कार्यक्रमअन्तर्गत रसुवा र नुवाकोटमा निर्माणाधीन ३७ मेगावाटकोे माथिल्लो त्रिशूली ३ बी जलविद्युत आयोजना फागुन २०७७ भित्र सक्ने लक्ष्य राखी निर्माण सुरु गरिएको थियो । कोभिड–१९का कारण लगातार १४ महिना काम बन्द भएको र यस वर्षको हिउँदमा पनि काम सुरु हुन नसकेकाले आयोजनाको निर्माण २०७९ चैतभित्रमा सक्ने लक्ष्य राखिएको छ ।

इन्जिनियरिङ, खरिद तथा निर्माण ( इपीसी ) मोडेलमा आयोजना निर्माणका लागि चिनियाँ कम्पनी सिचुआन एएनएचई हाइड्रोइलेक्ट्रिक इक्जिनियरिङसँग २९ माघ २०७४मा ३ करोड १८ लाख ४७ हजार अमेरिकी डलर र १ अर्ब ९१ करोड ४६ लाख रुपैयाँमा ठेक्का सम्झौता भएको थियो । ठेकेदार कम्पनीले आयोजनाको सिभिल, इलेक्ट्रोमेकानिकल र हाइड्रोमेकानिकलतर्फका सम्पूर्ण संरचना र उपकरणको डिजाइन, निर्माण,जडान तथा संचालन गर्ने छ । आयोजनाको समग्र भौतिक प्रगति ४७ प्रतिशत छ ।

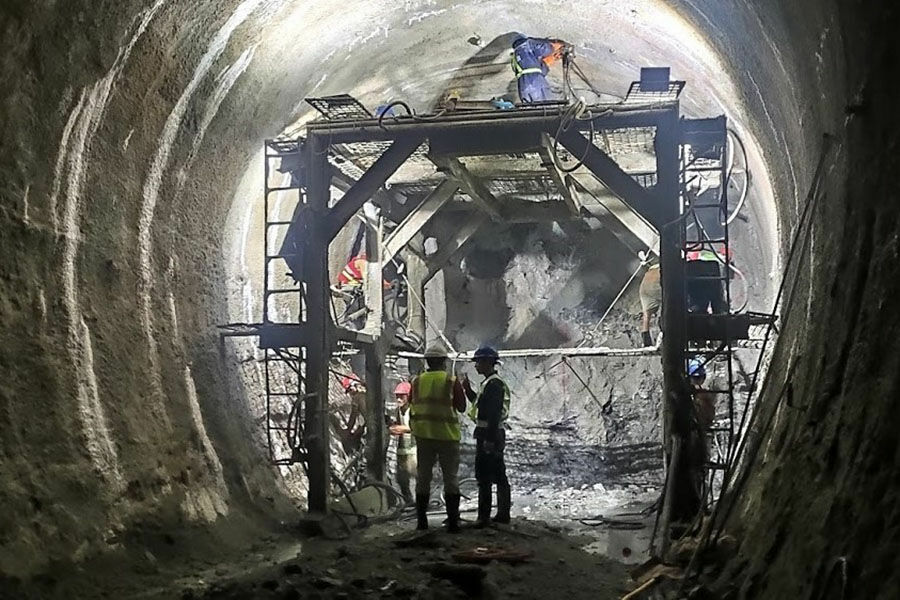

आयोजनाको प्रवर्द्धक त्रिशूली जलविद्युत कम्पनी लिमिटेडमा जनताको जलविद्युत् कार्यक्रमअन्तर्गत प्रधानमन्त्री केपी शर्मा ओली, प्रधानमन्त्री पत्नी राधिका शाक्य, तत्कालीन ऊर्जामन्त्री वर्षमान पुन लगायतको २०÷२० कित्ता शेयर छ । कम्पनीले सर्वसाधारणका ३७ लाख ५ हजार कित्ता सेयर निश्कासन गर्दा प्रधानमन्त्री, ऊर्जा, जलस्रोत तथा सिंचाइ मन्त्रीलगायतले पनि खरिद गर्नुभएको थियो । आयोजनाको ३.८ किलोमिटर मुख्य सुरुङमध्ये १.८ किलोमिटर खनिएको छ । विद्युत गृहको पहिलो चरणको खन्ने र सर्पोटको काम क्रमश ः ७६ र ३५ प्रतिशत सकिएको छ ।

नेपाल विद्युत प्राधिकरणले निर्माण गरेको ६० मेगावाटको माथिल्लो त्रिशूली ३ ए जलविद्युत आयोजनाको क्यास्केड भएकाले त्रिशूली ३ बीले बाँध, बालुवा थिग्रयाउने पोखरी (डिसेन्डर) लगायतका संरचना बनाउनु पर्ने छैन । ३ एको विद्युत गृहबाट निक्लिएको पानीलाई आयोजनाको सुरुङमा पठाउन आवश्यक पर्ने गेट जडान गरिसकिएको छ । ३ एको विद्युत गृहबाट निक्लिएको पानीलाई आयोजनाको सुरुङसम्म ल्याउनका लागि आवश्यक पर्ने ‘बक्स कल्भर्ट’ बनाउन सुरु गरिएको छ ।

आयोजनाको प्रवर्द्धक त्रिशूली जलविद्युत कम्पनी लिमिटेडमा प्राधिकरण र नेपाल टेलिकमको ३०/३० प्रतिशत संस्थापक सेयर छ । कम्पनीमा रसुवा तथा नुवाकोटका गाउँपालिका र नगरपालिकाको ५ प्रतिशत, रसुवा तथा नुवाकोटका स्थानीय वित्तीय संस्थाको ५ प्रतिशत, रसुवा तथा नुवाकोटबासीको १० प्रतिशत, सर्वसाधारणको १५ प्रतिशत र प्राधिकरण तथा टेलिकमका कर्मचारीको ५ प्रतिशत सेयर रहने छ ।

अनुमानित निर्माण लागत ७ अर्ब ४४ करोड र निर्माण अवधिको प्रक्षेपित ब्याज ७८ करोड रुपैयाँ रहेको छ । आयोजनामा ३० प्रतिशत इक्विटी (२ अर्ब ४७ करोड) र ७० प्रतिशत ऋण(५ अर्ब ७६ करोड)बाट लगानी जुटाइएको छ ।
आयोजनाबाट सुख्खायाममा ( मंसिर १६ देखि जेष्ठ १५सम्म) १३ करोड ४८ लाख ८० हजार र वर्षायाममा ( जेष्ठ १६ देखि मंसिर १५ सम्म) १५ करोड ७७ लाख १० हजार युनिट विद्युत् उत्पादन हुने छ ।

आयोजनाको विद्युत गृहबाट करिव ३ किलोमिटर प्रसारण लाइनमार्फत त्रिशूली ३ बी हब सबस्टेसनमा पुर्याइ राष्ट्रिय प्रसारण लाइनमा प्रवाह गरिने छ ।
