तनहुँ जलविद्युत् आयोजना : प्रसारण लाइनको काम ७३ प्रतिशत सकियो

लोकपथ
224
Shares

तनहुँ । निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाअन्तर्गत प्रसारण लाइनको काम ७३ प्रतिशत सकिएको छ । आयोजनाको तेस्रो प्याकेजका रूपमा रहेको प्रसारण लाइन निर्माणको काम ७३ दशमलव एक प्रतिशत सकिएको आयोजनाले जनाएको हो । प्रसारण लाइन निर्माणको अवधि विसं २०८१ पुस ४ गतेसम्म छ ।

विविध कारणवश प्रसारण लाइन निर्माणमा ढिलाइ भएको आयोजना प्रमुख श्यामजी भण्डारीले जानकारी दिए । निरन्तर रूपमा काम गर्न पाएको भए यो प्याकेजको काम अहिले भन्दा धेरै हुने उनको भनाइ छ ।

केइसी इन्टरनेसनल, भारतले दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको ३६ किलोमिटर डबल सर्किट प्रसारण लाइन निर्माण गरिरहेको छ । प्रसारण लाइन निर्माण सन् २०२२ मे सम्ममा सम्पन्न गर्ने लक्ष्य राखिए पनि कोभिड १९ को महामारी र वन क्षेत्रको रुख कटानको स्वीकृति वन मन्त्रालयबाट प्राप्त नहुँदा सम्झौता म्याद थप गरिएको छ ।

उनले भने, “वनको नीतिगत समस्याका कारण काममा ढिलाइ भयो, प्रसारण लाइन निर्माणमा भएको ढिलाइ हटाउँदै कामलाई तीव्रता दिन ऊर्जा मन्त्रालयले सहमति गरेकाले काम अगाडि बढेको छ ।”

दमौली-भरतपुर दुई सय २० केभी ३४ दशमलव सात किलोमिटर प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये हालसम्म ७६ टावरको जग हाल्ने र ६४ वटा टावर जडान कार्य सम्पन्न भएको भण्डारीले जानकारी दिए । उनका अनुसार तीनवटा टावरको जग हाल्ने र चारवटा टावर राख्ने काम जारी छ । १८ वटा टावरको जग संरक्षण कार्य सम्पन्न भएको छ । चार स्थानमा काम भइरहेको छ ।

प्रसारण लाइन निर्माणका लागि कूल ५९ कित्ता (२३ रोपनी पाँच आना) जग्गा अधिग्रहण गरिनेछ । तनहुँतर्फ व्यास नगरपालिका-१३ र १४, बन्दीपुर गाउँपालिका–६, आँबुखैरेनी गाउँपालिका-६, देवघाट गाउँपालिका-४ र ५ भित्र पर्ने जग्गा अधिग्रहण गरिने आयोजनाले जनाएको छ ।

आयोजनाको प्याकेज(१ अन्तर्गत बाँधलगायत संरचना निर्माणमा ३० दशमलव पाँच प्रतिशत प्रगति भएको छ । यस प्याकेजको निर्माण सोङ्दा कालिका जेभीले गरिरहेको छ । प्याकेज-२ अन्तर्गत विद्युत्गृह तथा सम्बन्धित उपकरणमा ५४ प्रतिशत प्रगति भएको छ । यो प्याकेजको निर्माण सिनो हाइड्रोले गरिरहेको छ ।

प्याकेज-१ अन्तर्गत एक सय ४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ददा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन ९प्रा० लि। नेपाल जेभीसँगको ठेक्का सम्झौता विसं २०७८ भदौ १४ गते भएको थियो ।

आयोजनाको सुरुङ, विद्युत् गृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज-२ निर्माण गर्न सिनो हाइड्रो कर्पोरेसन, चीनसँग विसं २०७५ असोज १५ गते खरिद सम्झौता भएको थियो ।

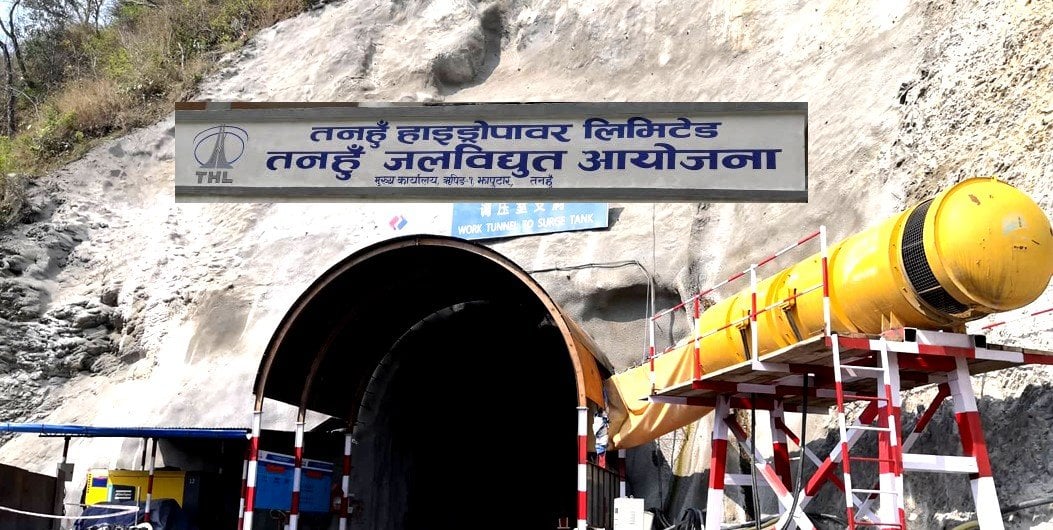

निर्माण सुपरिवेक्षण परामर्शदाताले खरिद सम्झौताबमोजिम निर्माण सुरु गर्न कार्यादेश जारी गरेपश्चात् सिनो हाइड्रोले विसं २०७५ माघ ६ गतेदेखि आयोजनास्थलमा परिचालित भई काम गरिरहेको छ । आयोजनाको महत्त्वपूर्ण काम बाँध निर्माण केही महिना अघिदेखि जारी छ । ऋषिङ गाउँपालिका-१ र व्यास नगरपालिका-५ सीमा भएर बग्ने सेती नदीलाई एक सय ४० मिटर अग्लो कङ्क्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट छ सय २६ दशमलव ९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको छ ।

डाइभर्सन सुरुङमार्फत फर्काइएको पानी मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ । बाँध निर्माणका लागि नदी फर्काउने काम महत्त्वपूर्ण मानिन्छ ।

सन् २०२१ बाट निर्माण सुरु भएको डाइभर्सन सुरुङ निर्माण सम्पन्न भएपछि नदी फर्काउने काम गरिएको हो । अब मुख्य बाँध निर्माण अवधिसम्म नदी फर्काउन करिब ४० मिटर अग्लो अस्थायी कङ्क्रिट बाँध (कफर ड्याम) निर्माण गरिनेछ ।

आयोजनाको सामाजिक विकास कार्यक्रमअन्तर्गत तनहुँ जिल्लामा विद्युतीकरण गर्न नेपाल विद्युत् प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालयमार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।

यसअन्तर्गत स्थानीय रूपमा विद्युत् आपूर्तिका लागि घिरिङ गाउँपालिका-४ र बन्दीपुर गाउँपालिका-६ मा ३३र११ केभीका दुईवटा सबस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ । उक्त सबस्टेसनहरुसम्म विद्युत् पुर्याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँ जिल्लाको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँमा विभिन्न क्षमताका वितरण ट्रान्सफर्मरहरु जडान र ११ केभी लाइन निर्माण गरिएको छ ।

कम्पनीको पूँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याज समेत) ५० करोड ५० लाख अमेरिकी डलर छ जसका लागि एडिबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाईका)ले १८ करोड ४० लाख, युरोपियन लगानी बैङ्कले आठ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

यो खबर पढेर तपाईलाई कस्तो महसुस भयो ?
